Не так прост ленточный фундамент!

Едва лишь стоит произнести слова "ленточный фундамент", как тут же всяк оживится. Как же! Все сталкивались, все делали, все знают! И первая ассоциация - траншеи, в которых теснится арматура и опалубка. А ведь ленточный фундамент по науке выполняется совсем не так, как нам чаще всего представляется...

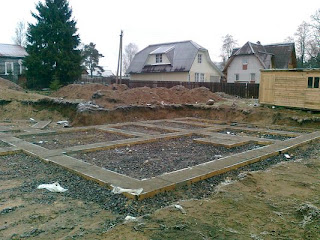

Фото 1 Котлован и подбетонная подготовка
Вот интереснейший случай заливки ленточного фундамента, который показателен во всех отношениях. Начну с того, что первая ошибка, которую допустил бы обычный обыватель - он не стал бы рыть котлован, а откопал бы траншеи. На самом деле требуется вынуть весь грунт из пятна застройки на глубину, определяемую проектом. В идеале эта глубина должна превышать глубину промерзания грунта в вашей местности. В среднем по Северо - Западу она составляет 1,2 метра. На фото 1 показан котлован, в которм выполнена подбетонная подготовка. То есть, произведена планировка участка под заливку ленты, отсыпка и трамбовка щебенчатого основания. Согласно проекту выставлена опалубка подушки (или подбетонного основания), произведена его армировка и заливка. Это первый этап работ по ленточному фундаменту.

Фото 2 Так выглядит опалубка!
 Чтобы подумал дальше обыватель? Да, надо выставить опалубку! И в лучшем случае он бы сколотил щиты высотой сантиметров 40, которые поставил бы над траншеей и подпер бы колышками. Да ещё бы вздыхал года два потом, какие дорогие эти доски и как он разорился на пару миксеров бетона. А вот как должна выглядеть настоящая опалубка! Посмотрите на фото 2 - это ведь  настоящий плотницкий шедевр. Суть понятна. Нужно сколотить щиты, которые в точности повторяли бы контуры подушки, которые задаются в проекте. Вот тут бы строитель - любитель и затряхнулся бы от приступа жадности. Едрен батон! Сколько нужно бруса, металла, гвоздей, бетона и рубероида. Оказывается, всё не так, как хотелось бы.
Фото 3 Опалубка готова к заливке


 На фото 3 показана опалубка всего фундамента перед заливкой. Если рассмотреть повнимательней конструкцию, то можно увидеть, что она вся увязана друг с другом системой распорок. Они предохранят щиты от распирающего давления бетона при заливке и трамбовке. Кроме того, армировка выпущена наружу опалубки и перевязана посредством сварки. Это нужно для того, чтобы удержать период в определенном положении. Если продолжить осмотр конструкции, то можно заметить - все щиты внутри обшиты пленкой. Это понятно. Когда-то ведь нужно будет снимать опалубку, а пленка не даст щитам прикипеть к бетону. И совсем последний писк - брусы для будущих продухов. Знаете ведь, такие небольшие отверстия для вентиляции подпола. Для домов с подвалами это очень важно! Без венталяции любой пол в доме сгниет за считанные годы. На фото 3 они отчетливо видны. Если про них забыть, то потом придется их пробивать отбойником, на что уйдет столько времени... Куда проще потом выбить эти бруски и продухи готовы!

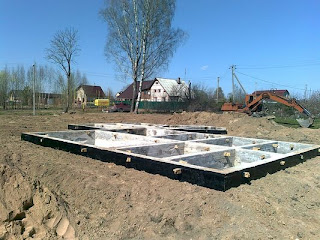

Фото 4 Ленточный фундамент готов
 А вот, кстати, на фото 4 уже готовый фундамент. А ведь время года-то уже весна, однако! Опалубка снята, лента загудронена. И обратная отсыпка выполнена. Вот так должен выглядеть настоящий ленточный фундамент. И технология его заливки отличается в корне от представления обычного человека. Надеюсь, что теперь многие призадумаются над тем, какой фундамент подобрать. Ведь лента - это, оказывается, совсем не просто.

А какая зимняя картинка вверху! Только, что называется, успели закончить работы, только все схватилось, как тут же ударили морозы и выпал снег! Самая настоящая волшебная зима пришла - биатлон 2012 - самое время вспомнить про лыжи. Тем более, что вот уже несколько зим подряд выпадают снежные, с морозом. Нельзя упустить момент. И в 2012 году я обязательно тряхну стариной. Эх, винтовку бы ещё!
